Iniciado a execução do cubículo de medição, a visita foi realizada no dia 28 de outubro de 2022. Assim, primeiro verifica-se a instalação do conjunto de medição indireta horizontal, que…

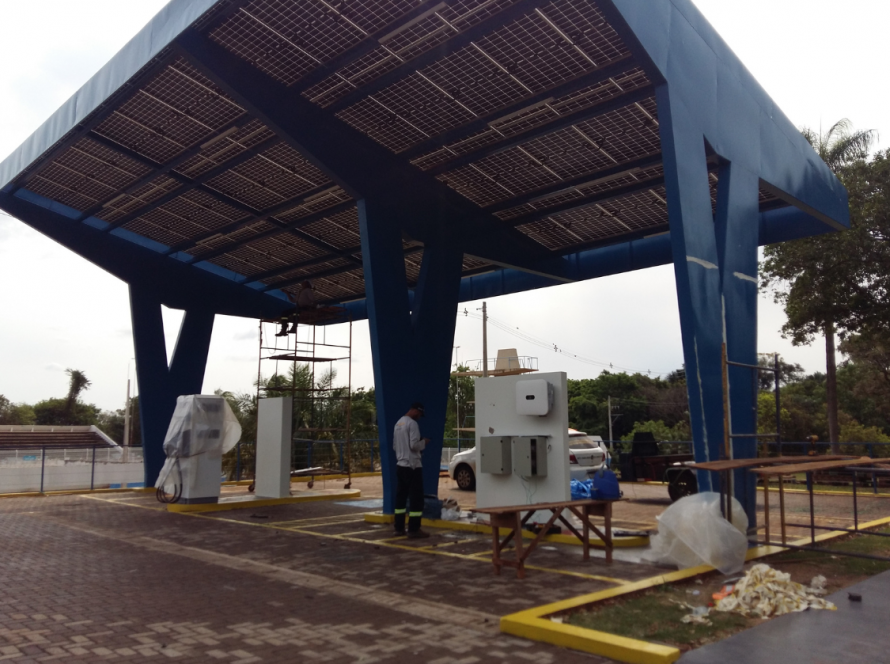

Concluído a fase da pintura nas instalações do eletroposto e iniciado a instalação do sistema fotovoltaico, a visita foi realizada no dia 8 de setembro de 2022. Inicialmente, verifica-se a…

A finalização da pavimentação foi realizada no dia 20 de julho de 2022. Na Figura 7.1 seguinte é apresentado a pista de saída com o revestimento finalizado. Figura 7.1 Vista…
O início da pavimentação foi realizado no dia 6 de julho de 2022. Constata-se uma camada de asfalto na pista de entrada e em algumas partes do eletroposto, vista na…
A instalação do poste padrão de entrada de energia foi realizado no dia 14 de julho de 2022. Verifica-se a instalação deste para o recebimento do ramal de ligação no…
